国网商城县供电公司:持续作战11个小时,当天完成隔离点架线任务

放大字体  缩小字体 发布日期:2022-01-15  浏览次数:8693
核心提示:顶端新闻河南商报记者 肖风伟 通讯员宋文豪1月14日18时30分,信阳市商城县产业集聚区睿讯公租房小区疫情防控临时隔离点1台400千伏安专变成功送电。商城县产业集聚区睿讯公租房小区有300多套住宅,长期未投入使用,小区未进行供电配套设施建设,只有一个临时配

顶端新闻·河南商报记者 肖风伟 通讯员 宋文豪

1月14日18时30分,信阳市商城县产业集聚区睿讯公租房小区疫情防控临时隔离点1台400千伏安专变成功送电。

商城县产业集聚区睿讯公租房小区有300多套住宅,长期未投入使用,小区未进行供电配套设施建设,只有一个临时配电箱从睿讯电子厂专变接入,用作施工和工人的生活照明,现被改为商城县疫情防控临时集中隔离点,入住近170余人,晚高峰时段会出现电力供应不足、电缆线路烧毁等情况。

辖区上石桥供电所党员服务队,为此加大对疫情防控点线路和设备的巡视巡察力度,曾多次组织工作人员连夜对隔离点用电线路进行抢修,切实保障隔离点的供电。

1月13日上午,国网商城县供电公司接到县委、县政府命令,为商城县产业集聚区睿讯公租房小区疫情防控临时隔离点架设电源,要求隔离点电力配套设施以最快速度完成投运,确保满足集中隔离点所有设备的用电需求。

国网商城县供电公司得到消息后,迅速进行现场勘察,为产业集聚区睿讯公租房小区制定电源接入施工方案。为压缩送电时间,该公司开辟绿色通道,缩短业务流程,多部门协同,同步调配工程所需材料物资与施工机械,确保以最快速度完成送电。

施工负责人彭怀锋,提前筹备施工所需的物资和机械设备,采用带电作业的方式进行施工,有效缩短了施工时间,保障了附近企业、居民用电不受影响。

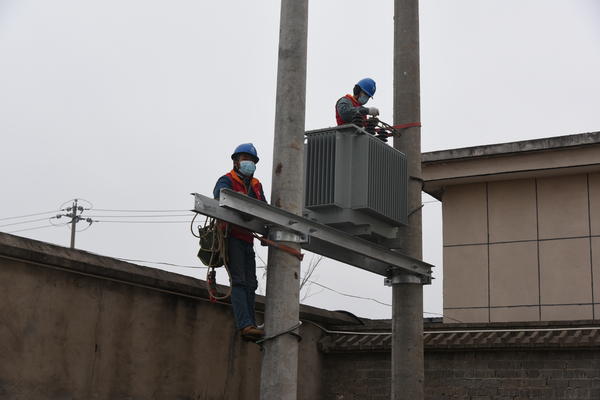

1月14日7时30分,该公司党员服务队抵达隔离点,立即开展立杆、搭建横担、吊装变压器、安装高压开关等工作。

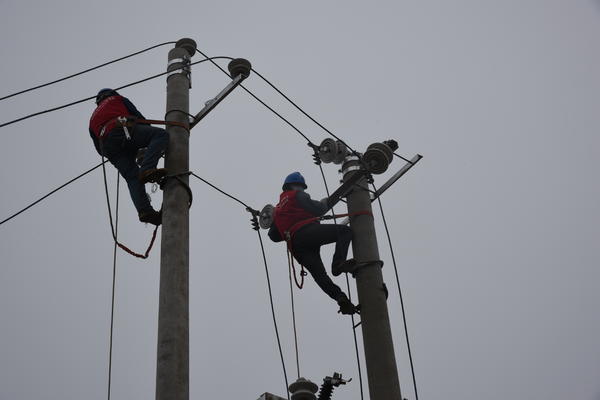

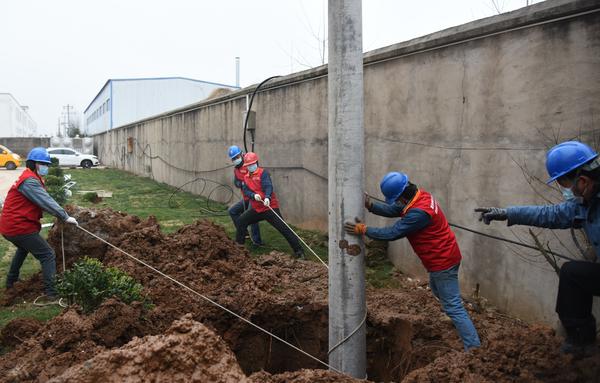

根据现场情况,施工人员分为三路,一路协同挖掘机组立12米高的电杆,攀爬2米高的围墙架设低压线缆;一路组装变压器等设备,顶着寒风,检查线路,安装配电箱;另一路采用不停电作业车,对线路进行带电接火和安装高压开关等工作。

18时30分,室外温度已降至零下1℃,寒风刺骨,5名施工人员的身体冻得瑟瑟发抖,耳朵冻得通红,在原地短暂休息调整之后,又投入到了紧张地工作中去。经过11个小时的持续“战斗”,该公司施工人员共组立12米电杆3基、架设10千伏高压线路110米、组装400千伏安变压器1台、安装低压综合配电箱1台、高压真空开关1台、敷设低压电缆130米,为防疫点用电提供坚实保障。

编辑 苗亚祥
