46天完成4个月工程量 白沙热源厂“保暖之战”背后的华润力量

放大字体  缩小字体 发布日期:2020-12-31  浏览次数:18452
核心提示:河南商报记者 郑超 通讯员 王葳 文/图这是一场关系到1.5万户居民和20多家机关单位如何过冬的保暖之战;这是一场工期一再压缩,必须在46天完成4个月工程量的攻坚之战;这是一场在狭窄的区域内,多家单位同时作业、交叉施工的合作之战。从10月8日开工,到11月24


     河南商报记者 郑超 通讯员 王葳 文/图

这是一场关系到1.5万户居民和20多家机关单位如何过冬的“保暖之战”;这是一场工期一再压缩,必须在46天完成4个月工程量的“攻坚之战”;这是一场在狭窄的区域内,多家单位同时作业、交叉施工的“合作之战”。

从10月8日开工,到11月24日点火,郑州白沙园区热源厂兑现了从无到有,如期供暖的承诺。而作为热源厂的燃气供应企业,郑州东部华润燃气有限公司(以下简称东部华润燃气)在这场“保暖之战”中,担负着直接决定战役能否如期告捷的关键任务。那么,东部华润燃气是怎样完成了这个“不可能完成的任务”的呢?



从8个月压到50天,一场必须完成的“不可能的任务”

白沙热源厂的计划工期是8个月,但是真正留给施工的时间,只有不到50天。

为什么这么急切?为什么一再压缩?

急切,是因为白沙热源厂的建设,直接关系着郑州市能源结构调整转型年度目标的实现。在今年4月份,河南省污染防治攻坚推进工作电视电话会议上明确提出:年底前,郑州市主城区内煤电机组要实现“清零”。郑汴(东润)热力公司的热源,依靠的就是燃煤热电联产机组。

郑汴(东润)热力公司,负责为京港澳以东、郑民高速以北、万山路以西、连霍高速以南的大片区域供暖。用户包括郑东新区白沙园区和经开区国际物流园区约1.5万户居民及省委党校、住建厅等省直单位和20多家学校、机关等公建用户。

根据郑州市政府的要求,机组在2020年供暖季之前必须关停。新建的白沙热源厂,是一座燃气热源厂,用来替代提供热源。一期有3台64兆瓦的燃气锅炉,供热最大能力为450万平方米,今冬实际供热面积约为300万平方米。

保障居民温暖过冬,是民生大计。在历经了选址、设计和土建准备后,今年9月底,郑汴(东润)热力公司才确定了锅炉选型,11月底,就必须要保证供暖。

“正常情况下,这是4个月的工程量,但是留给我们设计和施工的时间加在一起还不足2个月,简直是不可能完成的任务!”东部华润燃气作为白沙热源厂的燃气供应企业,工程部经理王杰在接到任务的同时,就感受到了紧迫的压力。

但是,经历过疫情考验的中国基建,可以在10天之内建成火神山、雷神山,建立起了这样强大的自信,白沙热源厂的保暖之战,也成为了必须拿下的战役。

忘我奋战,通力配合,没有克服不了的困难

今年10月8日,华润燃气的施工人员正式进场。尽管做好了思想准备,但是刚进场时的场景,还是远远超过了王杰的预想。

“整个工地是一片狭长的区域,长度约200米,宽度只有20多米,但当时现场的土建还在进行,锅炉建设、电力、自来水、通信、热力管网铺设,还有燃气管网,都要在这里安排作业,最多的时候,有七八家单位、近300号人同时挤在这个狭窄的作业面里,交叉施工。”

白沙热源厂项目建设体量不大,但是涉及的专业、工序和参建单位众多,如何统筹安排、互相配合至关重要。为此,郑州市城管局派出了专班,驻厂协调督促,组织各参建单位之间通力协作、互相配合。

“没有解决不了的问题,没有克服不了的困难,没有完成不了的任务”,在施工现场立起的这一面标语,成为了所有参建单位的精神动力。

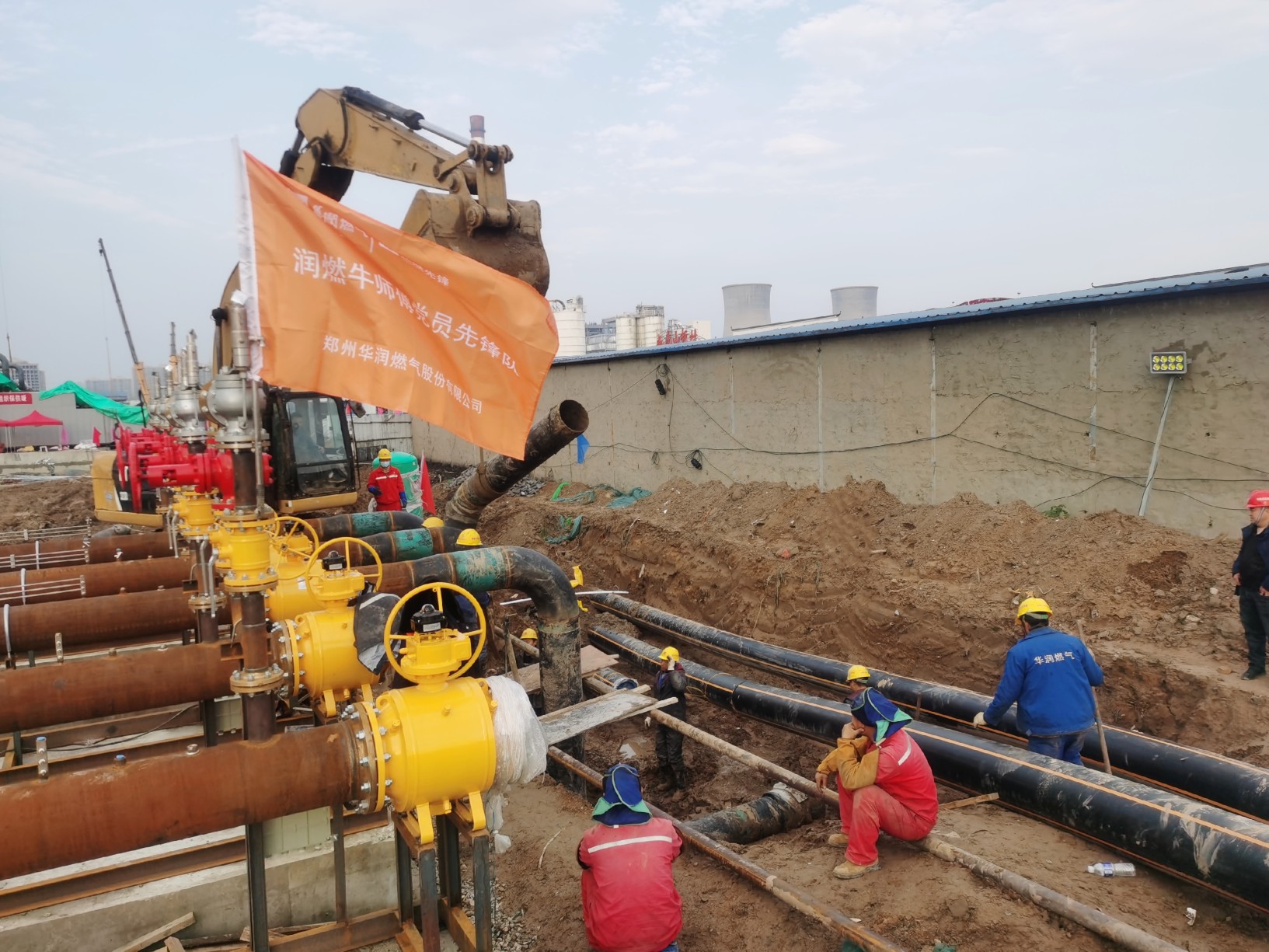

随着10月9日第一批材料的进场,白沙热源厂建设攻坚战正式拉开序幕。在整个项目中,华润燃气的工人需要完成600米的高压外网施工,800米的中压管网建设,以及一座调压站的建设。东部华润燃气专门成立了白沙热源厂工程建设小组,总经理张建军任组长,副总经理张森任副组长,小组中的共产党员,全部加入白沙热源厂建设项目部临时党支部。工程建设小组每天在工地参加早动员、晚总结、日例会,全程参与工程建设。

作为东部华润燃气的母公司,郑州华润燃气对此项工程给予高度重视,副总经理崔强组织召开了公司各部门参加的建设启动会,对相关部门的责任分工和时间节点提出了具体要求,公司各部门更是对热源厂的建设给予无条件的支持。为了节约一切时间,从上到下通力配合。物资管理部和仓储中心专门派专人在工地驻守,每一批材料从厂家发货后,不用到公司入库,而是直接拉到工地,在工地现场办理出入库手续,省去了出入库手续办理和来回转运的时间。

而从进场第一天起,王杰和张森就决定:在整个施工期间,两人不再回家,要全天盯在现场。所有的工人也按照三班倒的作业制度,进行24小时不停工作业。

施工期间,连续遭遇多个阴雨天,但是施工不能停下。工人们在现场搭起了巨大的雨棚,无论铺管还是焊接,照常进行。

6个焊接班组实施24小时轮换作业,预制厂房内燃气管道。“800米的中压管网,就意味着要有400道焊口,这是最容易出问题造成返工的程序。”王杰说,为了保证焊接质量,公司不计成本,选用最高标准的焊接材料,同从公司内部和上游企业抽调和聘请了高技能的焊工和管工,“必须保证焊接质量一次性合格,因为根本没有返工的时间。”

这一场战役,如火如荼,所有参与其中的人,都被这忘我的热情感染。王杰在接到任务的时候,孩子才刚刚满月,他强忍不舍,将孩子送回驻马店老家,自己赶赴工地;第四项目部经理赵明在生日当天,坚守工地,通过视频与家人吹了生日蜡烛;张森在一次泥泞里不慎崴伤了脚,一直强忍疼痛,守在现场,直到点火完成之日。等他去到医院时,医生对他说的话是:立马住院,马上安排手术。

经受考验,兑现承诺,试压点火一次成功

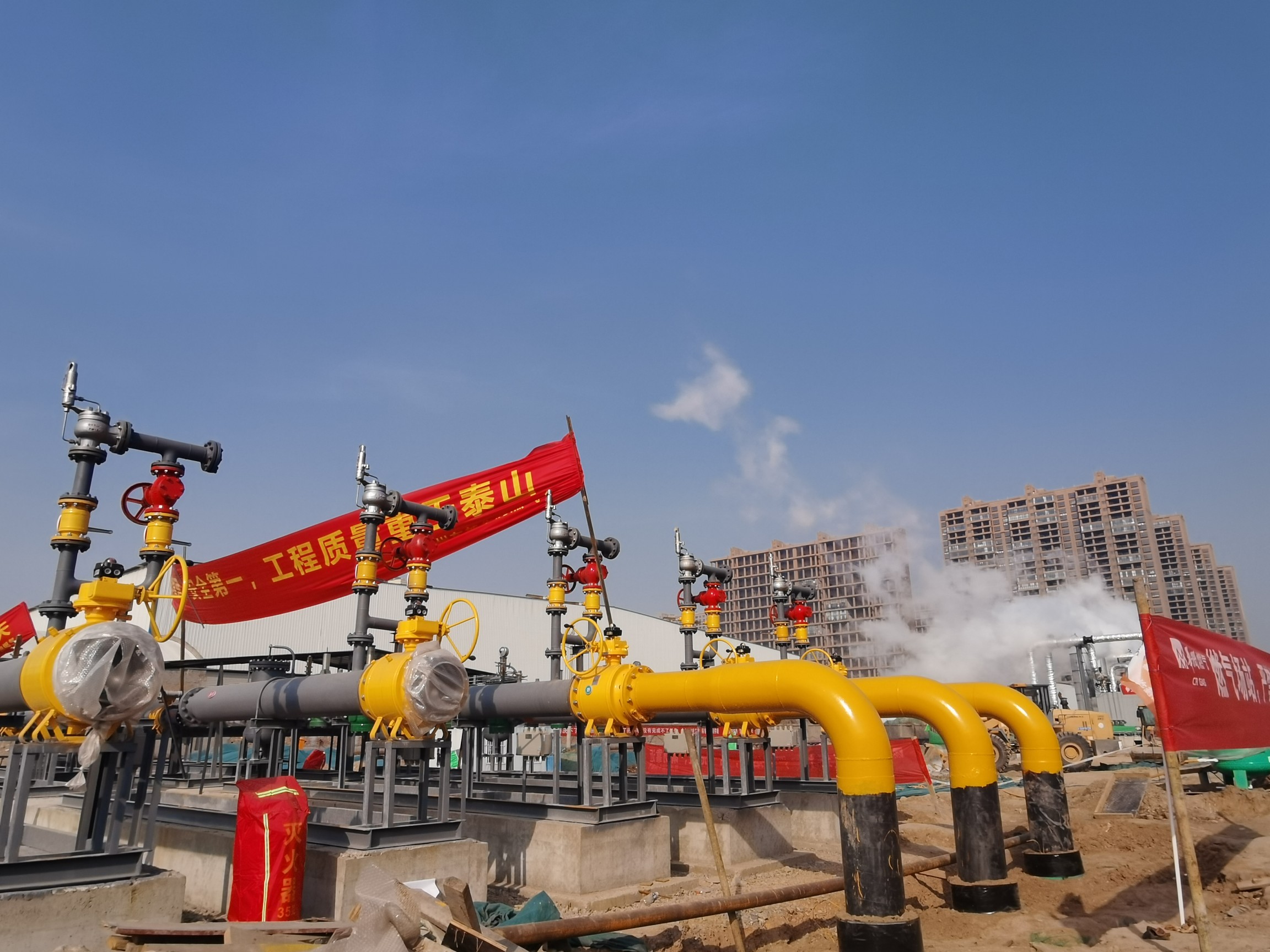

所有的付出和坚守,都是为了践行承诺,保证市民温暖过冬。经过不断优化施工进度,攻克各种施工难点,昼夜轮班作业,克服了阴雨天气、交叉施工等多个不利外部因素,11月22日,东部华润燃气完成了热源厂所有燃气管道工程安装,11月23日晚上6点正式具备通气条件,比预定工期还提前了一周时间。

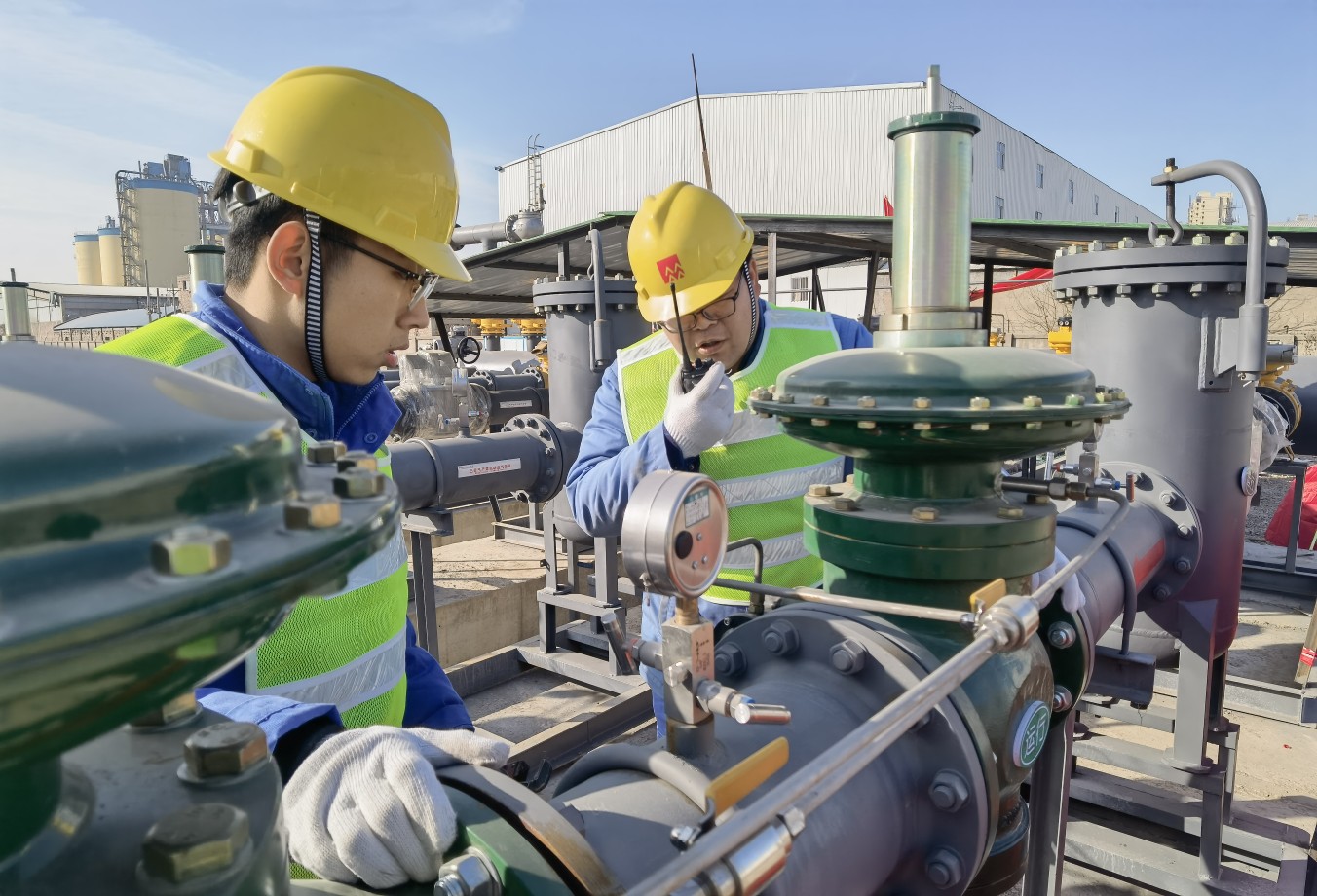

更让人惊喜的是,在如此高强度的工作下完成的整个燃气管道,试压一次成功,没有任何质量问题。

11月24日上午,白沙热源厂一次点火成功。伴随着锅炉启动的轰鸣声,白沙热源厂正式开始试运行。大约60个小时后,1.5万户居民和20多家单位都感受了到冬日的温度。至此,历时46天的白沙热源厂“保暖之战”画上了圆满的句号。在点火仪式上,郑州市政府、郑州市城管局和郑东新区管委会的主要领导,对华润燃气在建设过程中的突出表现给予了高度评价。

更为可贵的是,此次参与白沙热源厂建设,是东部华润燃气第一次独立承接工程项目。第一次就经受住了如此严苛的考验,这正是华润人素质过硬的体现。

东部华润燃气总经理张建军说,看着锅炉在热腾腾的冒着蒸汽,回顾整个过程都是为了能让热源厂早一天用上气,让老百姓早一天用上暖,46天的奋战可以说是不计成本,在历经各种磨难后,兑现了对郑州市政府的庄严承诺,体现了华润作为央企的社会责任担当。(首席编辑 华丽娟)
