2020年12月25日23时36分,郑州市轨道交通地铁3号线配套电源郑州市区圃田(心怡)220千伏输变电工程投产运行,比原计划投产时间提前7个月。
按照市政府11月18日关于2020年轨道交通建设工作例会要求,郑州市轨道交通地铁3号线一期工程要于12月底前正式通车,在接到通知后,国网郑州供电公司(简称“郑州公司”)领导高度重视,第一时间成立圃田变投产专班,下达12月25日投产目标。
为了保证地铁3号线正式运行时的供电可靠性,11月20日,郑州公司向国网公司总部、省电力公司进行了专项汇报,在全国范围内紧急借调其他省市同规格220千伏电缆,同时郑州范围内暂停其他在建220千伏电缆项目,将同规格220千伏电缆全部调配至圃田变。

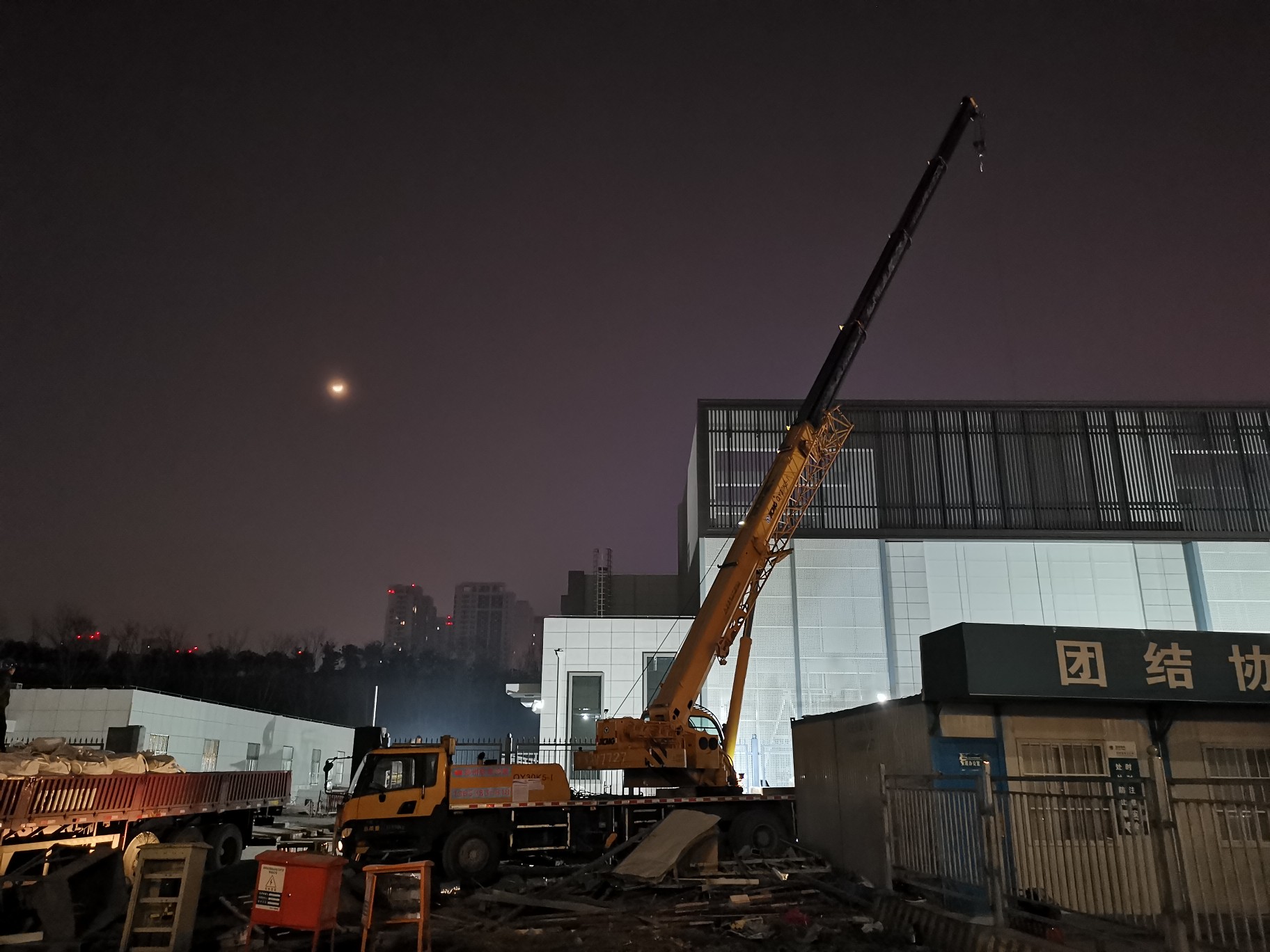

郑州公司与郑东新区紧密配合,每日召开工程推进会,实时纠偏、过程管控,电缆敷设与隧道建设交叉施工,共投入1100余人、35台特种车辆24小时不间断施工,仅用25天创纪录的完成了36千米220千伏电缆敷设,这也是继红旗变建设之后,创造了新的郑州速度。
同时,郑州公司向省电力公司申请,在送电前夕,该公司又紧急调整12月郑州电网运行方式,加急安排停电计划,确保地铁正式运行前完成送电任务。

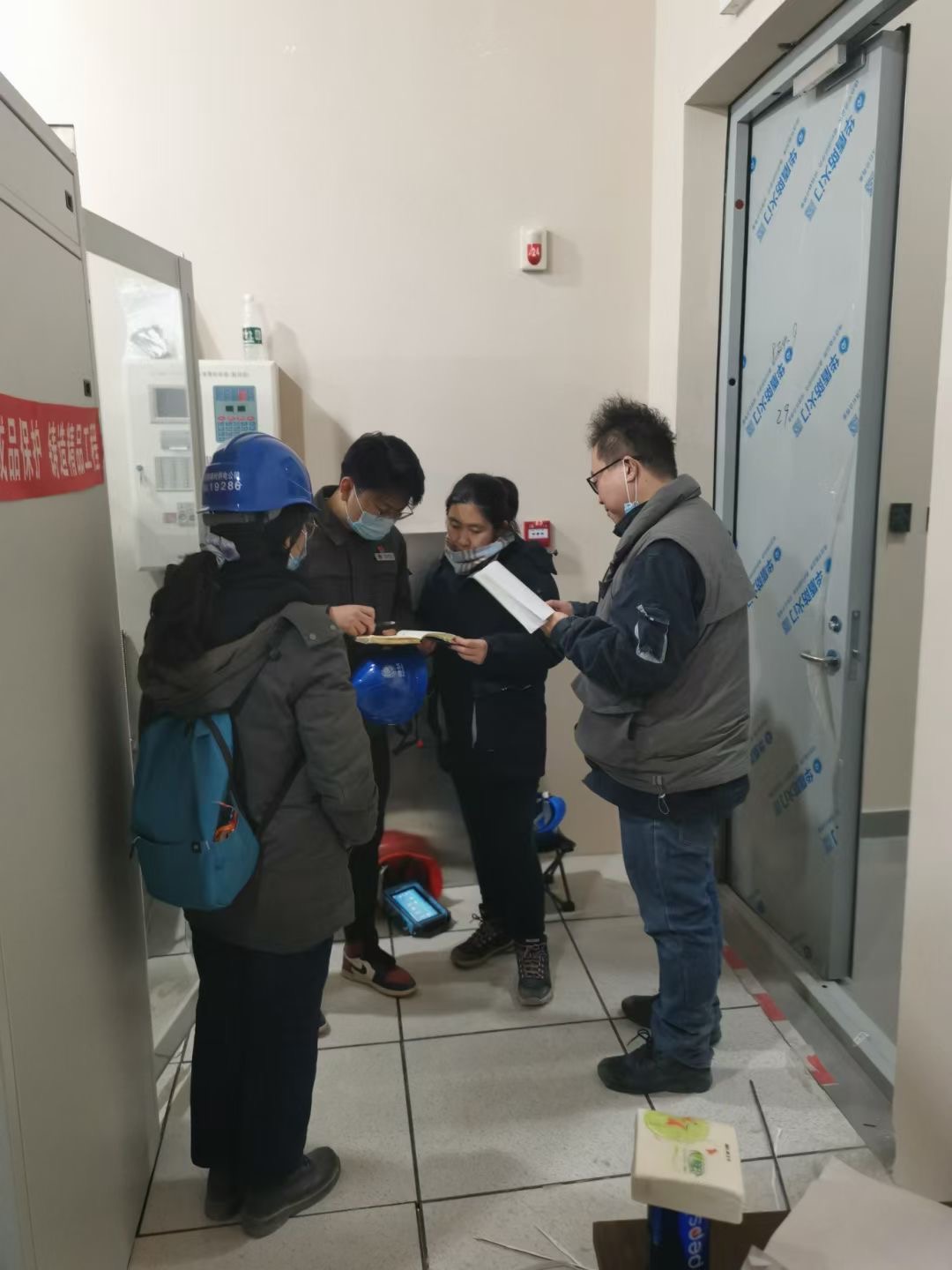

因为220千伏变电站集成化、自动化程度高,涉及部门多、专业多、交叉多,以往调试平均需要45天,我公司抽调技术骨干共成立9个验收调试组,打破常规,齐头并进,将验收调试时间缩短到了20天。

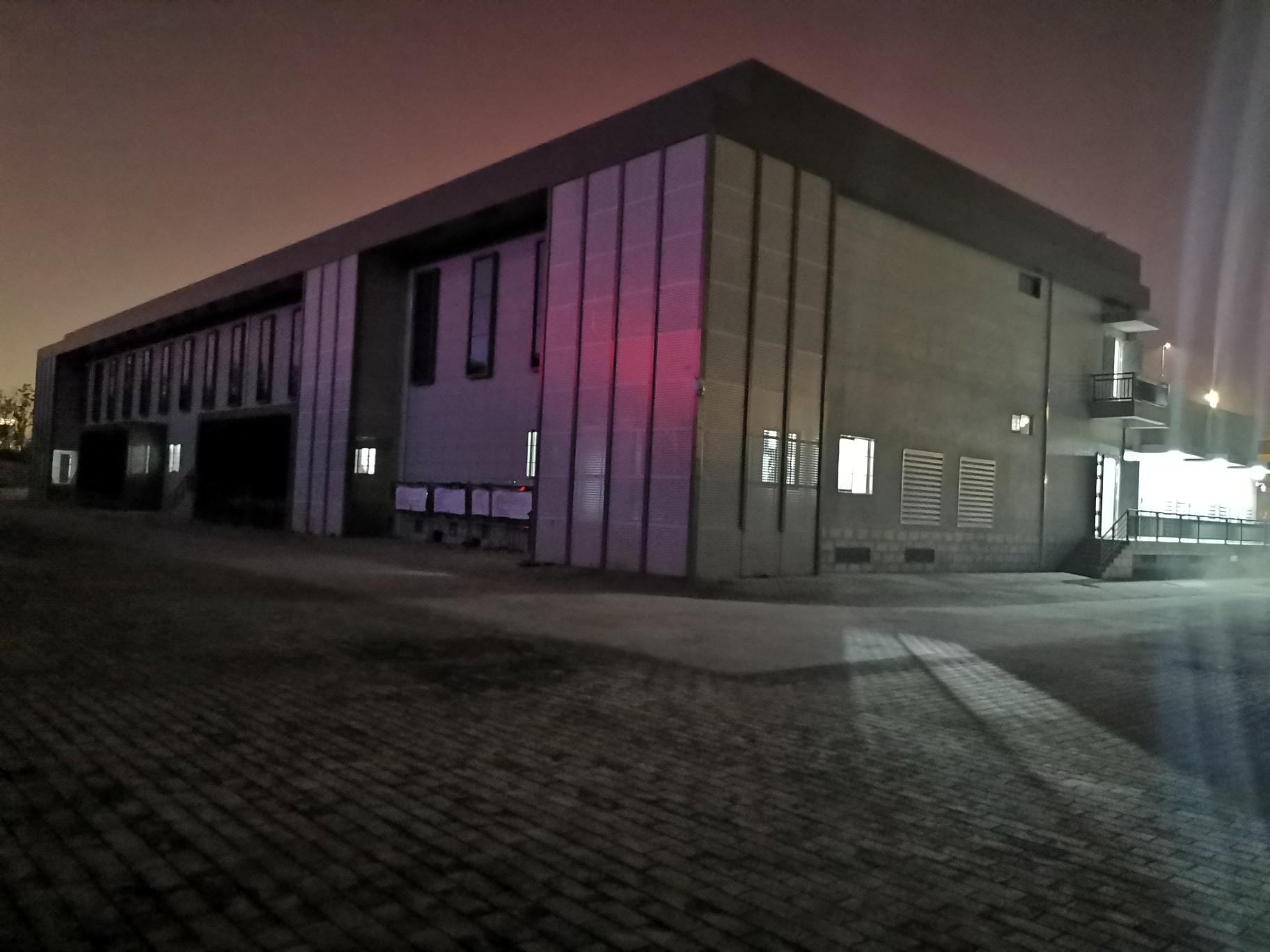

据了解,220千伏圃田变是郑州市轨道交通地铁3号线的配套电源,同时也是郑东新区东部、经开区北部重要的220千伏电网枢纽,该工程本期建设240兆伏安主变2台,220千伏、110千伏均采用户内GIS设备,本期220千伏出线3回,110千伏出线8回,10千伏出线28回,新建架空线路路径长度2.4千米,电缆线路路径长度5.45千米。
项目投产后可极大优化郑州市区东南部电网结构,缓解220千伏谢庄、昊元、滨河等现有变电站供电压力,为郑州市白沙组团、滨河国际新城、列子小镇等省市重点项目提供可靠地电力保障。(编辑 吉倩倩)
